Przyłącze wody - dokumenty, koszt i procedura krok po kroku

30 lipca 2026

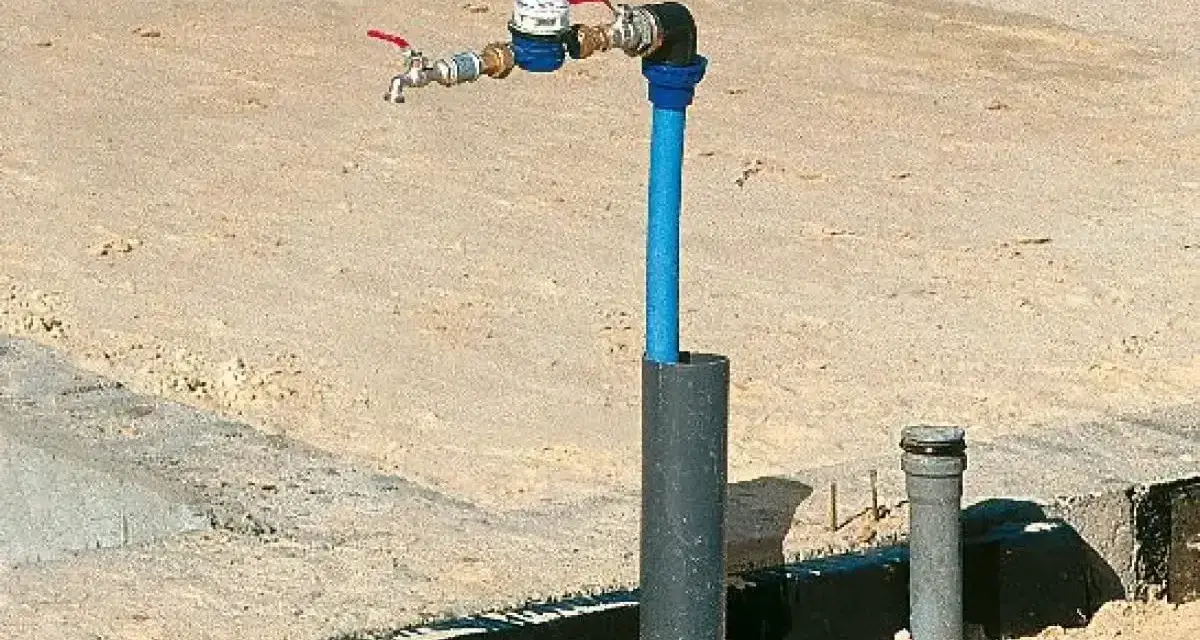

Tymczasowe przyłącze wody z licznikiem i kranem, gotowe do użycia na budowie.

Spis treści

Przyłącze wody to odcinek, który decyduje, czy budynek dostanie wodę bez przestojów, niepotrzebnych poprawek i nerwów na etapie budowy. W praktyce liczą się trzy rzeczy: poprawna dokumentacja, sensowny przebieg trasy i realny koszt robót. Poniżej pokazuję, jak wygląda cały proces, ile zwykle trwa, co zawyża cenę i na czym najczęściej potykają się inwestorzy.

Najważniejsze rzeczy do zapamiętania przed startem

  • Zgodnie z ustawą budowę przyłącza finansuje inwestor, a wodomierz główny pozostaje po stronie przedsiębiorstwa wodociągowego.
  • Warunki przyłączenia są ważne przez 2 lata, a ich wydanie, zmiana, aktualizacja, odbiór i włączenie do sieci nie powinny generować dodatkowych opłat po stronie wodociągów.
  • Do wniosku zwykle potrzebujesz planu sytuacyjnego albo szkicu na aktualnej mapie, który pokazuje trasę przyłącza i kolizje z innymi mediami.
  • Cały proces najczęściej zajmuje 2-6 miesięcy, choć same roboty terenowe potrafią zamknąć się w kilku dniach.
  • Za prostą realizację płaci się zwykle 4-6 tys. zł, a przy dłuższym odcinku lub trudnym terenie koszt rośnie do 10-15 tys. zł i więcej.

Czym jest przyłącze wodociągowe i gdzie kończy się sieć

W ustawowym ujęciu przyłącze wodociągowe to odcinek przewodu łączący sieć z instalacją wodną w nieruchomości, razem z zaworem za wodomierzem głównym. To rozróżnienie ma znaczenie praktyczne, bo od razu porządkuje odpowiedzialność: sieć należy do przedsiębiorstwa wodociągowo-kanalizacyjnego, a samo przyłączenie i jego budowa są po stronie inwestora.

Ja zawsze zaczynam od tej granicy, bo ona wyjaśnia większość sporów o koszty. Jeśli mylisz przyłącze z instalacją wewnętrzną, łatwo zaplanować zły zakres prac, pominąć wodomierz albo źle policzyć koszt trasy. W efekcie z pozoru prosta inwestycja robi się droższa i bardziej nerwowa, niż powinna.

W praktyce przyłącze jest tylko jednym elementem całego układu zasilania budynku, ale to właśnie od niego zależy, czy potem da się spokojnie uruchomić instalację sanitarną i ogrzewanie oparte na wodzie użytkowej. Kiedy ten etap jest dopięty, można przejść do formalności i samego procesu wykonawczego.

Jak wygląda procedura od wniosku do uruchomienia

Najrozsądniej zacząć od sprawdzenia, gdzie biegnie najbliższa sieć i jakie zasady obowiązują u lokalnego operatora. Zbyt często widzę sytuację, w której inwestor zamawia ekipę dopiero wtedy, gdy chce już kopać, a wtedy wychodzi brak warunków, brak uzgodnień albo konieczność korekty trasy.

  1. Sprawdzasz możliwość przyłączenia i lokalny regulamin wodociągów.
  2. Składasz wniosek o warunki przyłączenia z planem sytuacyjnym lub szkicem pokazującym przebieg trasy.
  3. Odbierasz warunki i pilnujesz terminu ich ważności, który zwykle wynosi 2 lata.
  4. Zamawiasz projekt lub plan sytuacyjny oraz ewentualne uzgodnienia techniczne, jeśli lokalny operator ich wymaga.
  5. Wykonujesz przyłącze przez ekipę z odpowiednimi uprawnieniami, a w części gmin wcześniej zgłaszasz start robót z wyprzedzeniem.
  6. Zgłaszasz gotowość do odbioru, robisz inwentaryzację geodezyjną i doprowadzasz do włączenia do sieci oraz montażu wodomierza.

W dobrze zorganizowanej inwestycji cały proces trwa zwykle od 2 do 6 miesięcy. Same roboty ziemne i montażowe bywają szybkie, ale formalności, oczekiwanie na uzgodnienia i terminy wykonawców potrafią wydłużyć całość bardziej niż sam wykop. Dlatego najwięcej zyskuje ten, kto rusza z tematem wcześnie, a nie na finiszu budowy.

Na tym etapie warto też pamiętać o jednym praktycznym szczególe: jeżeli działka ma już planowaną zabudowę, przebieg przyłącza powinien współgrać z projektem zagospodarowania terenu, żeby później nie rozbierać świeżo ułożonej kostki albo nie przenosić trasy pod wpływem kolizji z innymi mediami.

Jakich dokumentów i uzgodnień zwykle trzeba

Zakres papierów zależy od konkretnego przedsiębiorstwa wodociągowego, ale rdzeń formalności jest podobny. Najczęściej chodzi o to, żeby operator wiedział, gdzie ma być włączenie, jaką ilość wody trzeba zapewnić i czy inwestor ma prawo prowadzić roboty na danej działce.

Dokument Po co jest potrzebny Na co zwraca uwagę operator
Wniosek o warunki przyłączenia Określa zapotrzebowanie na wodę i podstawowe dane inwestycji Czy sieć ma techniczne możliwości przyłączenia
Plan sytuacyjny lub szkic na mapie Pokazuje trasę przyłącza i miejsce włączenia Kolizje z innymi mediami, drogą i zabudową
Tytuł prawny do nieruchomości lub oświadczenie o dysponowaniu terenem Potwierdza, że inwestor może prowadzić roboty Czy wniosek składa właściwa osoba
Projekt lub plan przyłącza Porządkuje rozwiązanie techniczne i przebieg trasy Średnicę, materiał, miejsce wodomierza i sposób włączenia
Zgłoszenie robót budowlanych, jeśli jest wymagane Ustala formalny tryb prowadzenia prac Zakres robót i termin rozpoczęcia
Protokół odbioru i inwentaryzacja geodezyjna Zamyka inwestycję po wykonaniu Zgodność realizacji z warunkami i mapą

Dobra wiadomość jest taka, że Prawo budowlane przewiduje dla przyłączy uproszczony tryb oparty o plan sytuacyjny na aktualnej mapie zasadniczej albo jednostkowej. Jeśli inwestor wybiera zgłoszenie robót, dołącza już dokumenty wymagane dla tego trybu, ale w wielu przypadkach nie jest potrzebne klasyczne pozwolenie na budowę.

Warto też pamiętać, że wydanie warunków przyłączenia, ich zmiana, aktualizacja, przeniesienie na inny podmiot, odbiór przyłącza oraz samo włączenie do sieci nie powinny być dodatkowo płatne po stronie wodociągów. Płacisz przede wszystkim za projekt, roboty i wszystko to, co dzieje się w terenie.

Ile kosztuje doprowadzenie wody do budynku

Tu nie ma jednej ceny, bo koszt zależy głównie od długości odcinka i warunków w terenie. Z aktualnych widełek rynkowych z 2026 r. wynika, że za prostą realizację zwykle płaci się 4-6 tys. zł, a przy dłuższym lub trudniejszym odcinku trzeba liczyć się z kwotą 8-15 tys. zł, czasem wyższą.

Z mojego punktu widzenia najwięcej pieniędzy ucieka nie na samą rurę, tylko na rzeczy poboczne: odtworzenie nawierzchni, przejścia pod utwardzonym podjazdem, uzgodnienia z drogą i poprawki w projekcie. Im bardziej „czysta” jest trasa od sieci do budynku, tym łatwiej utrzymać budżet pod kontrolą.

Element kosztu Orientacyjny poziom Kiedy rośnie
Projekt i uzgodnienia 1 000-3 000 zł Przy dłuższym odcinku, większej liczbie uzgodnień i trudnym układzie działki
Roboty ziemne, materiały i montaż 200-500 zł/mb Gdy grunt jest trudny, trasa długa albo trzeba schodzić głębiej
Włączenie do sieci, nawiertka, armatura 500-1 500 zł Gdy potrzebne są dodatkowe elementy lub bardziej skomplikowane wpięcie
Inwentaryzacja geodezyjna 500-1 200 zł Przy rozbudowanej dokumentacji i większej liczbie punktów do pomiaru
Odtworzenie nawierzchni Od kilkuset do kilku tysięcy złotych Gdy trzeba rozkuwać kostkę, asfalt albo uporządkować teren po pracach

Jeśli chcesz podlewać ogród, rozważ osobny wodomierz do tego celu. To drobiazg, który później ma znaczenie, bo woda zużyta wyłącznie na ogród nie powinna generować opłat za ścieki. Przy większych działkach ten detal potrafi zwrócić się szybciej, niż się wydaje.

Najkrócej mówiąc: tani jest odcinek krótki, prosty i prowadzony przez pusty teren. Drogo robi się tam, gdzie trzeba walczyć z nawierzchnią, kolizjami lub długim dojściem do sieci. I właśnie to warto sprawdzić jeszcze przed zakupem działki, a nie dopiero po podpisaniu umowy z wykonawcą.

Co najbardziej podnosi koszt i termin realizacji

Jeżeli miałbym wskazać jeden czynnik, który najczęściej psuje budżet, byłaby to odległość od sieci. Każdy dodatkowy metr to nie tylko materiał, ale też robocizna, czas, większe ryzyko kolizji i zwykle większa liczba formalności.

  • Długość trasy - im dalej do wodociągu, tym wyższy koszt materiałów, wykopu i odtworzenia terenu.
  • Rodzaj nawierzchni - kostka, asfalt i utwardzony podjazd podnoszą koszt, bo trzeba je bezpiecznie rozebrać i odtworzyć.
  • Warunki gruntowe - mokry, gliniasty albo kamienisty grunt spowalnia roboty i zwiększa zużycie sprzętu.
  • Kolizje z innymi mediami - prąd, gaz, kanalizacja czy stare przyłącza mogą wymagać dodatkowych uzgodnień i zmian trasy.
  • Miejsce montażu wodomierza - studzienka albo pomieszczenie techniczne musi być sensownie zaplanowane, bo późniejsze poprawki są kosztowne.
  • Termin wykonawcy - w sezonie budowlanym same prace są szybkie, ale na dobrą ekipę trzeba czasem poczekać dłużej niż na papier.

W praktyce najwięcej oszczędza nie ten, kto szuka najtańszej oferty w ciemno, tylko ten, kto najpierw ustawia trasę przyłącza tak, żeby nie trzeba było później walczyć z nawierzchnią i poprawkami. To drobna różnica na etapie planu, a duża na etapie rachunków.

Jeśli działka ma nietypowy układ albo sieć biegnie po drugiej stronie drogi, dobrze jest od razu policzyć alternatywy. Czasem lepsza okazuje się krótsza trasa po działce sąsiadującej, czasem wystarczy zmienić miejsce wejścia do budynku, a czasem po prostu trzeba uczciwie przyjąć, że koszty będą wyższe niż w standardowym katalogu.

Najczęstsze błędy, które potem drogo kosztują

Przy takich inwestycjach najgorsze są nie spektakularne awarie, tylko małe zaniedbania na starcie. Jedno niedopatrzenie potrafi później wygenerować poprawki, przestoje i dodatkowe rozkopanie terenu.

  1. Zakładanie, że wodociągi zrobią wszystko za inwestora - zwykle jest odwrotnie: to inwestor organizuje projekt, roboty i odbiór.
  2. Zamawianie ekipy przed uzyskaniem warunków - wtedy łatwo o zmianę trasy i przepalony termin.
  3. Pomijanie geodezji - bez inwentaryzacji powykonawczej dokumentacja jest niepełna, a później trudniej zamknąć temat formalnie.
  4. Nieprzemyślane miejsce wodomierza - musi być dostępne do odczytu i serwisu, a nie ukryte tam, gdzie nikt nie chce wracać po kilku latach.
  5. Brak miejsca na odtworzenie nawierzchni - kostka i asfalt prawie zawsze kosztują więcej, niż inwestor zakłada na początku.
  6. Ignorowanie terminów operatora - część wodociągów oczekuje zgłoszenia rozpoczęcia robót z kilkudniowym wyprzedzeniem, więc spontaniczny start bywa niemożliwy.

W tym miejscu często wraca też kwestia działek bez dostępu do sieci. Jeśli przyłączenie wychodzi bardzo drogo albo w ogóle nie ma realnej możliwości wpięcia, rozsądniej jest od razu rozważyć studnię, zbiornik albo zmianę koncepcji zagospodarowania niż brnąć w kosztowną trasę tylko po to, by „mieć temat z głowy”.

Zanim ruszy koparka, sprawdź te trzy rzeczy

Gdybym miał zostawić po tym temacie tylko jedną praktyczną wskazówkę, brzmiałaby tak: najpierw sprawdź mapę, potem dokumenty, dopiero na końcu umawiaj wykonawcę. Ta kolejność naprawdę oszczędza pieniądze, bo ogranicza ryzyko przeróbek i sporów o zakres robót.

  • Czy trasa jest narysowana na aktualnej mapie i nie wchodzi w kolizję z innymi mediami.
  • Czy warunki przyłączenia nadal obowiązują i mieszczą się w dwuletnim terminie ważności.
  • Czy budżet obejmuje wszystko - projekt, roboty, geodezję, odtworzenie nawierzchni i ewentualne uzgodnienia drogowe.

Jeśli te trzy punkty są dopięte, reszta zwykle układa się już znacznie spokojniej. A przy działce oddalonej od sieci najlepiej policzyć koszty z wyprzedzeniem i wybrać rozwiązanie, które da się wykonać bez niespodzianek, zamiast naprawiać błędy dopiero na placu budowy.

FAQ - Najczęstsze pytania

Najczęściej potrzebujesz wniosku o warunki przyłączenia, planu sytuacyjnego albo szkicu na aktualnej mapie oraz dokumentu potwierdzającego tytuł prawny do nieruchomości lub oświadczenia o dysponowaniu terenem. W wielu przypadkach operator może też wymagać projektu lub planu przyłącza. Po wykonaniu inwestycji dochodzi jeszcze inwentaryzacja geodezyjna i protokół odbioru.

W dobrze poprowadzonej inwestycji cały proces trwa zwykle od 2 do 6 miesięcy. Same roboty ziemne i montażowe potrafią zamknąć się w kilku dniach, ale najwięcej czasu zabierają formalności, uzgodnienia i terminy wykonawców. Dlatego opłaca się zacząć temat wcześnie, a nie dopiero wtedy, gdy koparka ma już wjeżdżać na działkę.

Za prostą realizację zwykle płaci się 4-6 tys. zł, a przy dłuższym lub trudniejszym odcinku koszt rośnie do 8-15 tys. zł i więcej. Na budżet najmocniej wpływają długość trasy, rodzaj nawierzchni, warunki gruntowe, kolizje z innymi mediami oraz odtworzenie terenu. Sam projekt i uzgodnienia to zwykle 1 000-3 000 zł, a roboty ziemne i montaż mogą kosztować około 200-500 zł za metr bieżący.

Zgodnie z zasadami opisanymi w artykule budowę przyłącza finansuje inwestor, a wodomierz główny pozostaje po stronie przedsiębiorstwa wodociągowego. Wydanie warunków przyłączenia, ich zmiana, aktualizacja, odbiór, przeniesienie, a także włączenie do sieci nie powinny generować dodatkowych opłat po stronie wodociągów. Koszty dotyczą przede wszystkim projektu, robót i prac terenowych.

Najczęstsze problemy to zamawianie ekipy przed uzyskaniem warunków, pomijanie geodezji, źle zaplanowane miejsce wodomierza, brak miejsca na odtworzenie nawierzchni oraz ignorowanie terminów operatora. Kłopotliwe są też kolizje z innymi mediami i zbyt późne ustalenie trasy przyłącza. Najwięcej oszczędza ten, kto najpierw sprawdza mapę i dokumenty, a dopiero potem umawia wykonawcę.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

przyłącza wodomierz geodezja warunki przyłączenia sieć wodociągowa

Udostępnij artykuł

Natan Zakrzewski

Natan Zakrzewski

Nazywam się Natan Zakrzewski i od 11 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się w młodym wieku, gdy z pasją obserwowałem, jak różne projekty nabierają kształtów. Cenię sobie możliwość dzielenia się wiedzą z innymi, dlatego staram się przybliżać czytelnikom skomplikowane zagadnienia związane z budowlanką, aranżacją wnętrz oraz pracą fachowców. W moich artykułach koncentruję się na praktycznych aspektach, które mogą ułatwić życie zarówno inwestorom, jak i osobom planującym remonty. Dokładam wszelkich starań, aby informacje, które przekazuję, były rzetelne, aktualne i zrozumiałe. Regularnie śledzę nowe trendy oraz innowacje w branży, co pozwala mi na dostarczanie wartościowych treści. Wierzę, że dobrze zorganizowana wiedza oraz klarowne przedstawienie tematów mogą pomóc w podejmowaniu lepszych decyzji związanych z budownictwem i aranżacją wnętrz.

Napisz komentarz
