Remont starego domu - Jak uniknąć kosztownych błędów?

3 czerwca 2026

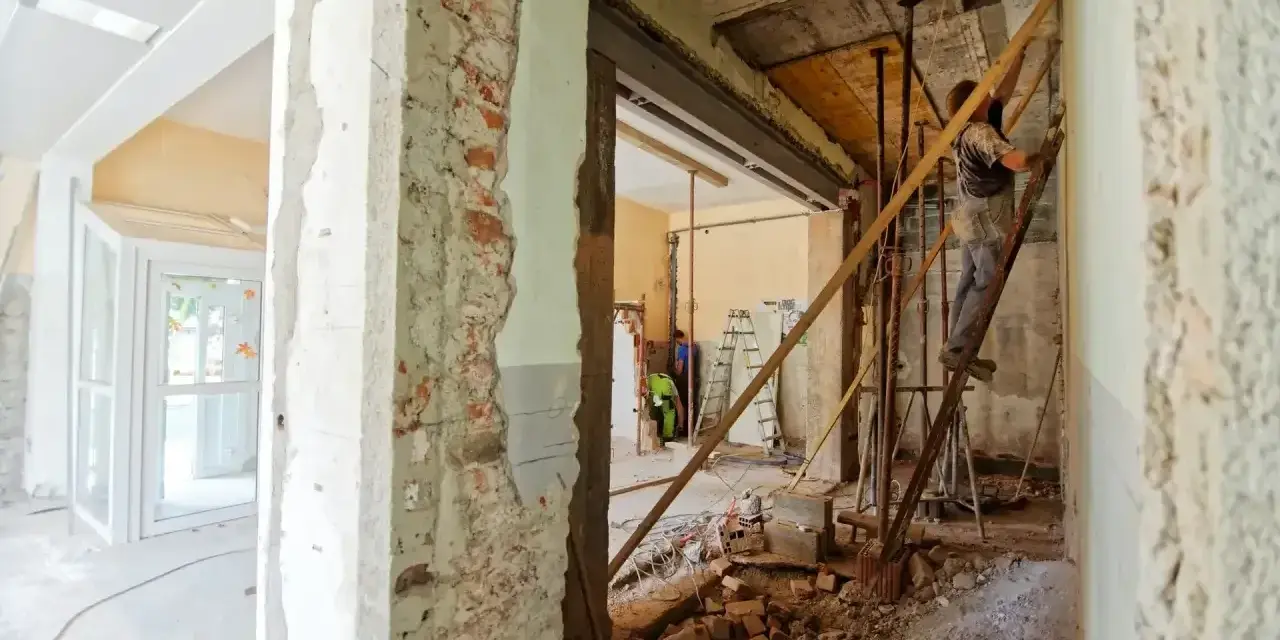

Trwa remont starego domu. Widać zburzone ściany, gruz i robotników pracujących przy konstrukcji.

Spis treści

Remont starego domu wymaga innego podejścia niż zwykłe odświeżenie wnętrz. Najpierw trzeba sprawdzić, co budynek naprawdę ukrywa pod tynkiem, a dopiero potem planować kolory, płytki i meble. W tym tekście pokazuję, od czego zacząć, jak ustawić kolejność prac, gdzie najczęściej przepala się budżet i kiedy lepiej włączyć do gry konstruktora albo projektanta.

Najważniejsze decyzje, które robią różnicę

  • Zaczynam od oceny dachu, wilgoci, fundamentów i instalacji, bo to one najczęściej generują największe koszty.
  • Formalności sprawdzam przed rozpoczęciem prac, zwłaszcza gdy w grę wchodzi konstrukcja, elewacja albo budynek objęty ochroną.
  • Najbezpieczniejsza kolejność to: zabezpieczenie bryły, naprawa problemów technicznych, instalacje, ocieplenie i dopiero wykończenie.
  • W budżecie zostawiam minimum 15-20% rezerwy, a przy nieznanym stanie domu nawet więcej.
  • Najtańsza ekipa nie zawsze jest najtańsza w praktyce, jeśli nie ma doświadczenia w starych budynkach.

Przed i po: od zniszczonego domu do przytulnego wnętrza z ceglanymi ścianami. Remont starego domu zakończony sukcesem.

Najpierw sprawdź, czy budynek naprawdę nadaje się do odnowienia

Ja zawsze zaczynam od prostego obchodu: na zewnątrz, w piwnicy, na poddaszu i przy każdej ścianie, która wygląda choć trochę podejrzanie. W starym domu nie chodzi o to, żeby od razu zobaczyć ładne wnętrza, tylko żeby znaleźć miejsca, które mogą wciągnąć najwięcej pieniędzy, jeśli je przeoczymy.

Co widzę Co to może oznaczać Co robię najpierw
Ukośne pęknięcia przy narożach i nad oknami Ruch konstrukcji albo osiadanie Zlecam oględziny konstruktorowi, zanim cokolwiek wyburzę
Zapach stęchlizny, łuszczący się tynk, białe wykwity Wilgoć, brak izolacji lub nieszczelność Szukanie źródła wilgoci, nie samo malowanie
Miękka podłoga, ugięcia, skrzypienie punktowe Zużyte belki, zawilgocenie stropu Odkrywka i ocena nośności
Ślady po zaciekach przy kominie i dachu Przecieki albo problem z obróbkami blacharskimi Przegląd dekarski i kominiarski

Ja traktuję też osobno rzeczy „niewidoczne”, bo to one zwykle bolą najbardziej: instalację elektryczną, wodno-kanalizacyjną, stan przewodów kominowych i jakość wentylacji. Jeśli dom ma eternit, stary eternitowy dach albo inne materiały wymagające specjalnego traktowania, nie robię z tego pobocznego tematu. To powinno wejść do planu od razu, bo wpływa na koszt, logistykę i bezpieczeństwo prac. Kiedy wiem już, co budynek naprawdę ukrywa, przechodzę do formalności, bo w starym domu legalny zakres robót potrafi zmienić cały plan.

Formalności trzeba uporządkować zanim ruszy młotek

Najczęstszy błąd widzę wtedy, gdy ktoś mówi: „to tylko remont”, a w praktyce planuje ingerencję w konstrukcję, dach, otwory okienne albo układ ścian. Dla urzędu liczy się nie nazwa, tylko zakres prac. W praktyce remont odtwarza stan pierwotny, a przebudowa zmienia parametry techniczne lub użytkowe budynku, więc już na tym etapie trzeba uważać na kwalifikację robót.

GUNB przypomina, że przy robotach dotyczących elementów konstrukcyjnych i przegród zewnętrznych obowiązki formalne mogą wyglądać inaczej niż przy zwykłych pracach wykończeniowych. Ja dlatego nie podpisuję umowy na większy zakres bez sprawdzenia, czy wystarczy zgłoszenie, czy potrzebny jest projekt i pozwolenie. Jeżeli budynek jest wpisany do rejestru zabytków albo leży w strefie ochrony konserwatorskiej, zaczynam od urzędu konserwatorskiego, a dopiero później od ekipy.

Zakres prac Co sprawdzam przed startem
Wymiana dachu lub ingerencja w więźbę Czy zakres nie wykracza poza zwykły remont i czy konstrukcja wymaga projektu
Wyburzanie lub przesuwanie ścian Czy ściana jest nośna i czy potrzebna jest opinia konstruktora
Ocieplenie i elewacja Czy nie zmieniam istotnie wyglądu budynku albo jego parametrów
Dom zabytkowy lub chroniony Czy nie trzeba osobnej zgody konserwatora

Im większa ingerencja w bryłę, tym mniej sensu ma działanie „na czuja”. Gdy formalności są jasne, ustalam kolejność robót, bo od niej zależy najwięcej.

Kolejność prac, która realnie obniża ryzyko

W starych domach lubię prostą zasadę: najpierw zamykam i stabilizuję budynek, potem naprawiam technikę, a dopiero na końcu robię wykończenie. Jeśli ktoś zaczyna od gładzi i podłóg, a dach dalej cieknie, to po prostu produkuje sobie drugi remont.

  1. Najpierw robię rozbiórki kontrolne i sprawdzam, co jest pod warstwami. To etap, na którym najłatwiej wykryć wilgoć, korozję i ukryte uszkodzenia.
  2. Następnie zajmuję się dachem, rynnami i obróbkami, bo bez szczelnej góry nie ma sensu inwestować w wnętrze.
  3. Później naprawiam fundamenty, izolacje i miejsca, przez które dom ciągnie wodę z gruntu.
  4. W kolejnym kroku wymieniam instalacje elektryczne, wodno-kanalizacyjne i grzewcze, bo po zamknięciu ścian dostęp jest najtrudniejszy.
  5. Dopiero potem ocieplam przegrody i poprawiam wentylację, żeby nie zamknąć wilgoci w środku.
  6. Na samym końcu wchodzą wykończenia: tynki, podłogi, łazienka, zabudowy i malowanie.

Ta kolejność ma jeszcze jedną zaletę: pomaga kontrolować budżet. Jeśli na którymś etapie wyjdzie większy problem konstrukcyjny, nie marnuję już pieniędzy na rzeczy, które i tak trzeba by było poprawić. Sama logika prac nie wystarczy jednak, jeśli w ścianach i stropach siedzą typowe pułapki starej zabudowy.

Najczęstsze pułapki, które chowają się pod tynkiem

Stary dom rzadko przegrywa z jednym dużym problemem. Zwykle przegrywa z trzema małymi naraz: wilgocią, słabą instalacją i zbyt optymistycznym założeniem, że „jakoś to będzie”. Najbardziej kosztowne są rzeczy, których nie widać podczas pierwszej wizyty.

Pułapka Dlaczego jest groźna Jak reaguję
Brak lub uszkodzona hydroizolacja Wilgoć wchodzi w mury i niszczy wykończenie od środka Najpierw izolacja i osuszenie, dopiero potem tynki
Stara elektryka Przeciążenia, brak zabezpieczeń i ryzyko awarii Wymiana instalacji przed zamknięciem ścian
Słaba wentylacja Para wodna zostaje w domu i tworzy warunki do grzyba Sprawdzam nawiewy, kanały i drożność kominów
Zbyt szybkie ocieplenie zawilgoconego muru Problemy z wilgocią mogą się tylko zamknąć pod warstwą izolacji Najpierw diagnoza wilgoci, potem dobór systemu ocieplenia
Ukryte osłabienie więźby lub stropu Może wymusić dodatkowe wzmocnienia albo częściową rozbiórkę Wzywam konstruktora, zanim zamówię materiały wykończeniowe

Ja szczególnie nie ufam świeżemu tynkowi na starym, mokrym murze. To bywa tylko kosmetyka, która przykrywa problem na kilka miesięcy. Zidentyfikowanie takich miejsc pozwala lepiej rozłożyć pieniądze, a właśnie o budżecie najłatwiej mówić zbyt lekko.

Budżet rozpisuję warstwami, nie jedną liczbą

W 2026 roku koszty potrafią rozjechać się bardzo mocno, dlatego nie planuję modernizacji starego domu jedną sumą „na oko”. Lepiej rozbić wszystko na elementy i zostawić bufor na niespodzianki. Według aktualnych cenników Oferteo sama elektryka i dach potrafią pochłonąć naprawdę poważną część budżetu, zanim jeszcze pojawią się płytki czy meble.

Zakres Orientacyjny koszt w 2026 roku Co warto zapamiętać
Instalacja elektryczna w domu ok. 100 m² 28 000-38 000 zł brutto Przy Smart Home, EV i rozbudowanej rozdzielnicy budżet rośnie do 45 000-55 000 zł
Dach Demontaż 30-50 zł/m², montaż nowego 80-150 zł/m² Kompleksowa wymiana z materiałem bywa liczona znacznie wyżej, jeśli dochodzą obróbki i orynnowanie
Hydroizolacja fundamentów Około 21,80-23,50 zł/m² przy prostszych rozwiązaniach; cięższe systemy wyraźnie droższe Prace ziemne i naprawy podłoża potrafią mocno podnieść końcową kwotę
Elewacja z ociepleniem Najczęściej 140-280 zł/m² Wełna mineralna zwykle podnosi koszt o 30-40% względem styropianu
Instalacja wodno-kanalizacyjna Około 770 zł za punkt Im bardziej skomplikowany układ, tym wyższa cena końcowa
Ogrzewanie Około 17 500 zł za instalację z grzejnikami dla 100 m² albo ok. 19 200 zł przy podłogówce dla 100 m² Stary dom często wymaga też poprawy izolacyjności, inaczej nowe ogrzewanie nie da pełnego efektu

Ja przyjmuję prostą zasadę: rezerwa 15-20% to minimum, a przy budynku, którego stan znam tylko z pobieżnych oględzin, wolę mieć nawet 25-30% zapasu. Taki bufor nie jest oznaką braku kontroli, tylko zdrowego podejścia do ryzyka. Pieniądze oszczędza też dobra ekipa, ale pod warunkiem że rzeczywiście rozumie specyfikę starego budynku.

Dobra ekipa w starym domu robi różnicę większą niż w nowym

Najmniej lubię oferty, które są podejrzanie niskie, ale nie zawierają żadnego opisu zakresu. W starym domu za tanią wyceną często stoi nieprecyzyjna robota, a później dopłata za wszystko: za demontaż, za wyniesienie gruzu, za poprawki, za dodatkowe wzmocnienia. Ja wybieram wykonawcę nie po samej cenie, tylko po tym, czy umie rozmawiać o problemach, których jeszcze nie widać.

  • Proszę o realne realizacje, najlepiej podobne wiekowo i technologicznie do mojego domu.
  • Wymagam kosztorysu rozpisanego na materiały, robociznę, transport, rusztowanie i utylizację.
  • Ustalam płatności etapami, po odbiorze konkretnego zakresu prac.
  • Spisuję termin, zakres, gwarancję i sposób rozliczania zmian w trakcie robót.
  • Przy większej ingerencji biorę choć jedną niezależną konsultację konstruktora lub projektanta.

Jeśli wykonawca twierdzi, że „wszystko się da”, zanim zobaczy budynek, to dla mnie jest to sygnał ostrzegawczy, nie zaleta. W starych domach dokładność wygrywa z obietnicami. Kiedy ekipa i harmonogram są dopięte, zostaje jeszcze etap, który wielu właścicieli lekceważy po odbiorze, a to właśnie on decyduje, czy dom będzie służył bez nerwów.

Pierwszy rok po remoncie to najlepszy test, czy dom został naprawdę uzdrowiony

Po zakończeniu prac nie odkładam narzędzi mentalnie do szuflady. Pierwszy sezon grzewczy i pierwsze większe opady pokazują więcej niż najlepsza prezentacja wykonawcy. Właśnie wtedy wychodzą nieszczelności, błędy wentylacji, źle ustawione ogrzewanie i miejsca, gdzie wilgoć nadal pracuje w murze.

GUNB przypomina, że właściciel ma obowiązek utrzymywać obiekt w należytym stanie technicznym i dbać o okresowe kontrole. W praktyce ja po remoncie pilnuję przede wszystkim komina, przewodów wentylacyjnych, instalacji elektrycznej i miejsc narażonych na wodę. To nie jest biurokracja dla samej biurokracji, tylko sposób na to, żeby nie wrócić do punktu wyjścia po dwóch sezonach.

  • Robię zdjęcia instalacji przed zamknięciem ścian, żeby po latach wiedzieć, gdzie biegną przewody.
  • Po pierwszej zimie sprawdzam, czy nie wróciły zacieki, skraplanie pary i zapach stęchlizny.
  • Po intensywnych opadach oglądam rynny, obróbki i strefę przy fundamencie.
  • Umawiam przeglądy kominiarskie i elektryczne bez odkładania ich na „kiedyś”.

Jeśli po pierwszym sezonie grzewczym nie ma nowych zacieków, nie czuć wilgoci, a instalacje pracują stabilnie, mam mocny sygnał, że budynek został naprawiony, a nie tylko odmalowany. I właśnie o to chodzi, gdy planuje się mądry, spokojny remont starego domu.

FAQ - Najczęstsze pytania

Zawsze od dokładnej oceny stanu technicznego: dachu, fundamentów, wilgoci, instalacji. To pozwoli wykryć ukryte problemy i zaplanować prace, zanim ruszysz z wykończeniem, unikając kosztownych niespodzianek.

Najpierw zabezpiecz bryłę (dach, fundamenty), napraw problemy techniczne (instalacje), ocieplenie, a dopiero potem wykończenie. Ta zasada minimalizuje ryzyko i konieczność poprawiania już wykonanych prac.

Najczęstsze to wilgoć, stara elektryka, słaba wentylacja i zbyt szybkie ocieplenie zawilgoconych murów. Zignorowanie ich prowadzi do kosztownych poprawek i problemów z użytkowaniem.

Zaleca się minimum 15-20% rezerwy budżetowej. Przy nieznanym stanie budynku warto zwiększyć ją nawet do 25-30%, aby pokryć wszystkie nieprzewidziane wydatki i zapewnić płynność finansową.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

remont starego domu jak zaplanować remont starego domu od czego zacząć remont starego domu kolejność prac remontowych w starym domu

Udostępnij artykuł

Konrad Brzeziński

Konrad Brzeziński

Jestem Konrad Brzeziński, z ponad dziesięcioletnim doświadczeniem w branży budowlanej oraz specjalizacją w tematyce fachowców i wnętrz. Moja praca jako analityka branżowego pozwala mi na dogłębne zrozumienie trendów oraz innowacji w budownictwie, co przekłada się na rzetelne i aktualne informacje, które dostarczam na stronie suchatowka.pl. Z pasją analizuję rynek oraz tworzę treści, które mają na celu uproszczenie skomplikowanych zagadnień związanych z budownictwem i aranżacją wnętrz. Moim priorytetem jest zapewnienie czytelnikom obiektywnej analizy oraz sprawdzonych danych, dzięki czemu mogą podejmować świadome decyzje dotyczące swoich projektów budowlanych i remontowych. Dążę do tego, aby moja praca była źródłem wartościowych informacji, które wspierają czytelników w ich wysiłkach związanych z budową i urządzaniem przestrzeni życiowych.
